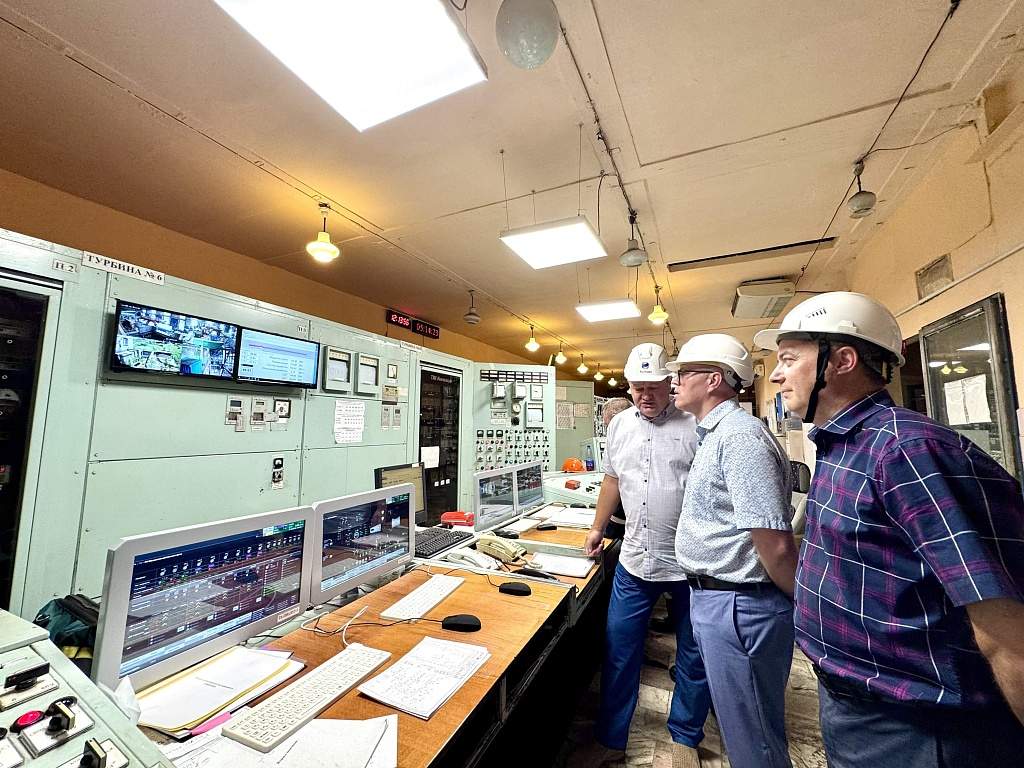

Приморские энергетики ДГК к прохождению отопительного сезона готовы

Приморские энергетические предприятия Дальневосточной генерирующей компании (входит в Группу РусГидро) полностью готовы к отопительному сезону 2025-2026 годов.

Специалисты Владивостокской ТЭЦ-2, ТЭЦ «Восточная», Артемовской ТЭЦ и Партизанской ГРЭС отремонтировали и заменили сотни единиц оборудования, провели необходимое техническое обслуживание для обеспечения населения и промышленных объектов надежным электро- и теплоснабжением в зимний период.

В преддверии пиковых зимних нагрузок энергетики Владивостока, Артема и Партизанска осуществили капитальные, текущие и средние ремонты, а также проверку оборудования, чтобы гарантировать стабильную работу электростанций в сложных погодных условиях. Были выполнены колоссальные объемы работ по обновлению генерирующего и вспомогательного оборудования, замене устаревших компонентов и внедрению современных технологий с целью повышения энергоэффективности и экологических показателей.

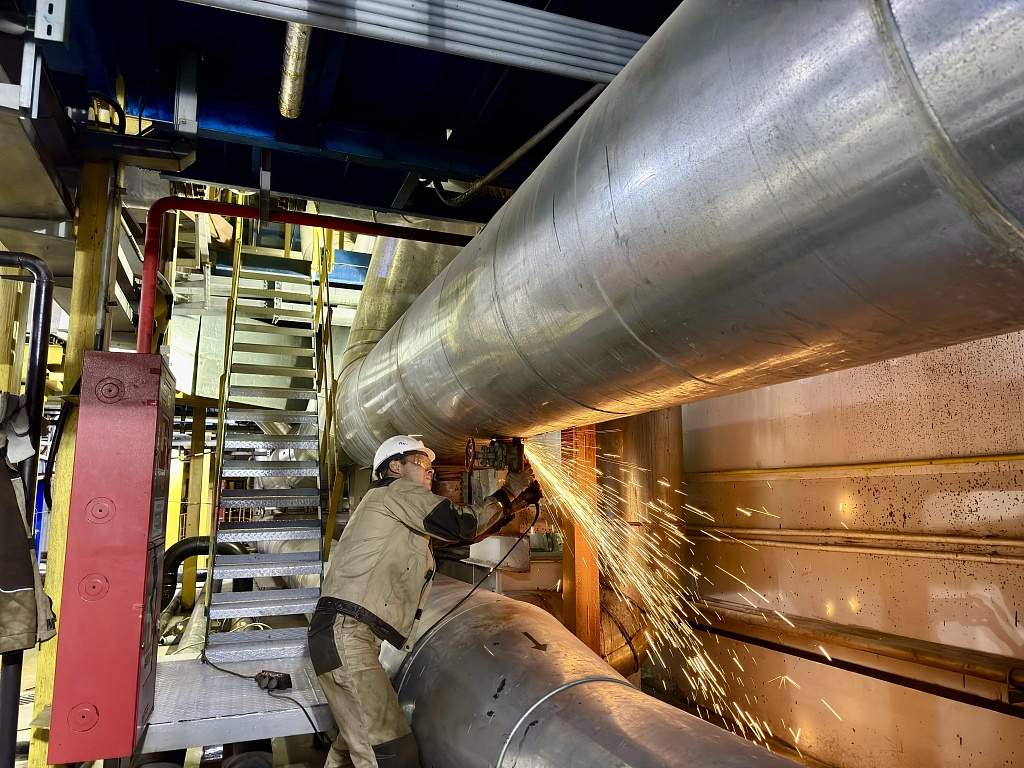

На Владивостокской ТЭЦ-2 к зиме проведен завершающий, четвертый, этап по техническому перевооружению системы транспортировки тепловой энергии. Работы велись в рамках реализации инвестиционного проекта реконструкции схемы выдачи тепловой мощности станции. Данные работы были начаты в 2020 году и велись поэтапно.

«В 2025 году заменен участок трубопроводов длиной 900 метров с установкой 10 опор. Изношенные коллекторы, прослужившие более 40 лет, заменили на новые повышенной прочности с увеличением их диаметра с 800 до 1000 миллиметров. Техперевооружение позволяет сократить возможные потери тепловой энергии и улучшить качество теплоснабжения для жителей, что особенно важно зимой», – сообщает главный инженер Владивостокской ТЭЦ-2 Денис Мельник.

Еще один важный шаг при подготовке к зиме на ВТЭЦ-2 - замена последнего из трех деаэратора подпитки сетевой воды деаэраторной установки. Энергетики завершают его монтаж. Это устройство позволяет удалить из подпиточной воды, поступившей на станцию из водохранилища, коррозионно-активные газы, чтобы защитить трубопроводы от коррозии. Пропускная способность трех деаэраторов - 900 тонн в час. Этого объема для Владивостока хватит с запасом.

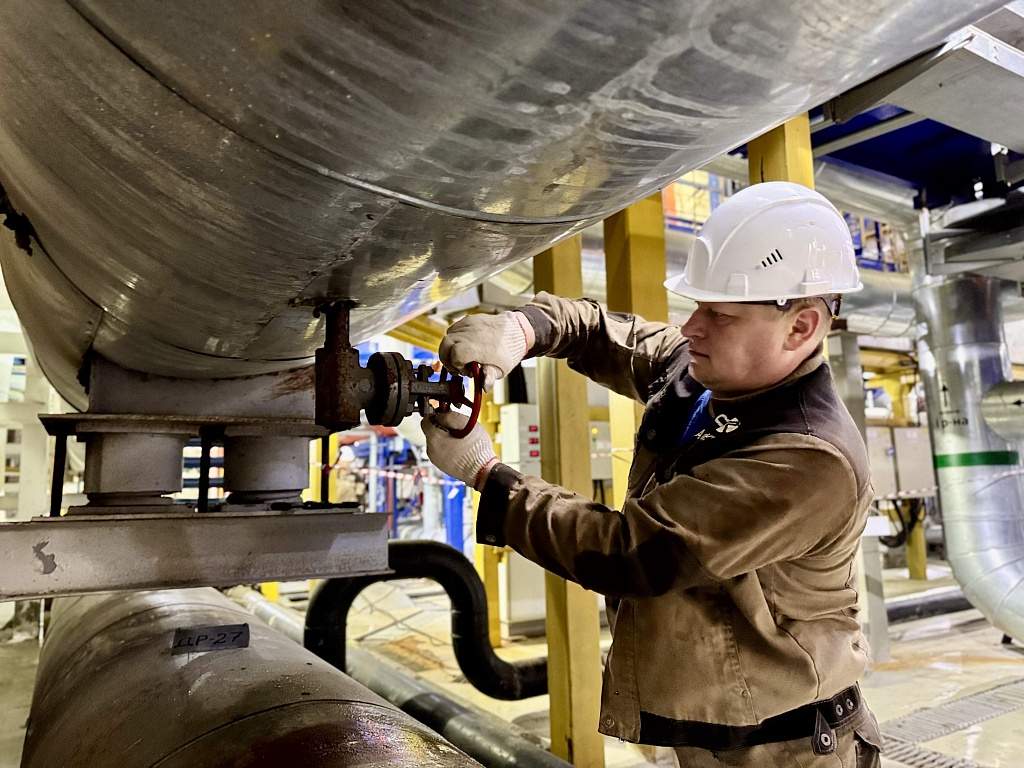

На ТЭЦ «Восточная» специалисты выполнили текущие ремонты основного и вспомогательного оборудования. В преддверии зимы энергетики реализовали большой проект по техническому перевооружению внутренних трубопроводов тепловой сети станции.

Специалисты заменили трассировку двух участков трубопроводов горячего водоснабжения, что позволило вывести в резерв один cетевой насос. Это в значительной степени оптимизирует работу оборудования и помогает достичь высокого экономического эффекта.

«За счет перетрассировки мы добиваемся «качественного» регулирования температуры теплоносителя и уходим от «количественного», что напрямую отражается на экономии собственных нужд за счет отключения одного сетевого насоса. Мощность его двигателя составляет 1 МВт. Таким образом, за отопительный сезон это выливается в существенную экономию средств», – поясняет директор ТЭЦ «Восточная» Сергей Мордвин.

В преддверии зимы на угольной генерации Приморья в полном объеме подготовлена необходимая топливная база.

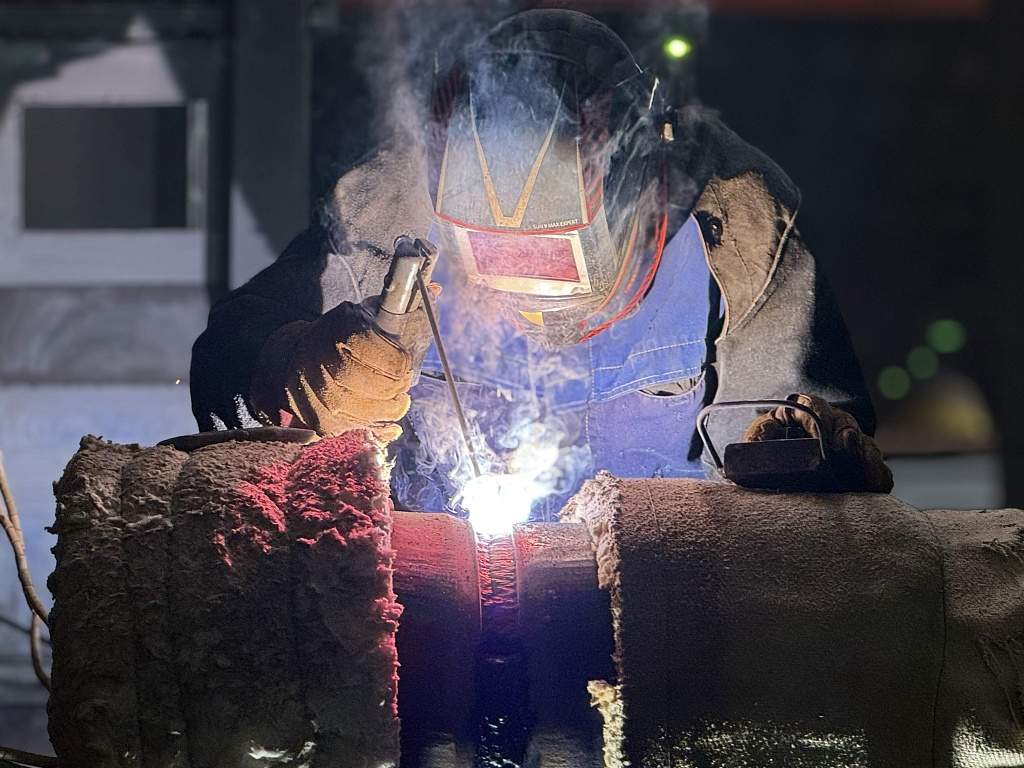

Ремпрограмма Партизанской ГРЭС в этом году включила два капитальных ремонта котлов и один средний ремонт турбины. На котельном оборудовании заменены поверхности нагрева. На турбоагрегате восстановлена проточная часть. Проведены ремонты сальниковых узлов запорной арматуры, подшипниковых узлов насосных агрегатов, выполнена чистка трубных систем бойлеров, проведена их проверка на гидравлическую плотность. Энергетики отремонтировали теплоприготовительную установку.

«По инвестпрогармме ПГРЭС установлен дополнительный сетевой насос и новый подогреватель высокого давления, который служит для подогрева питательной воды после деаэратора перед подачей ее в котел. Замена оборудования положительно повлияла на технико-экономические показатели станции», – сообщает главный инженер Партизанской ГРЭС Сергей Шпилькин.

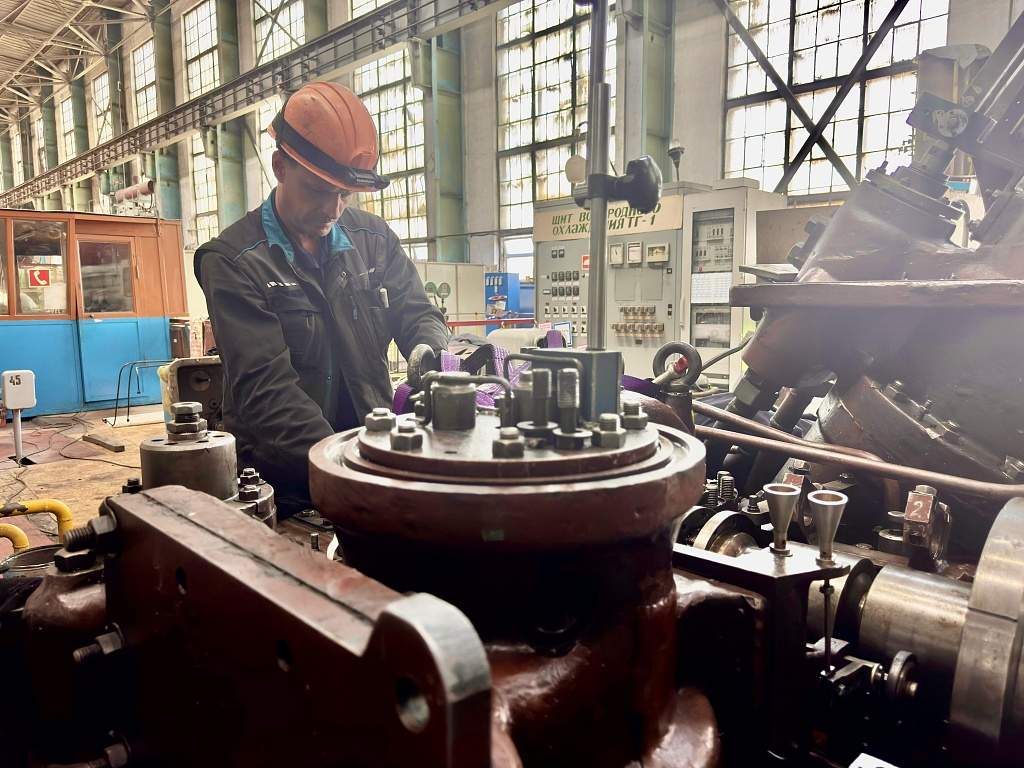

На Артемовской ТЭЦ ключевыми работами при подготовке к осенне-зимнему периоду стали капремонты котлов №8 и №12 и средний ремонт турбины №6. На котле №8 энергетики провели замену газоходов. По программе повышения надежности 2025 года смонтированы новые узлы и механизмы пылеприготовительного оборудования.

Подготовка к зиме котла №12 включает замену элементов пароперегревателей и пароперепускных труб. Программа повышения надежности предусматривает замену газоходов, оборудования пылеприготовления, электродвигателей дымососов.

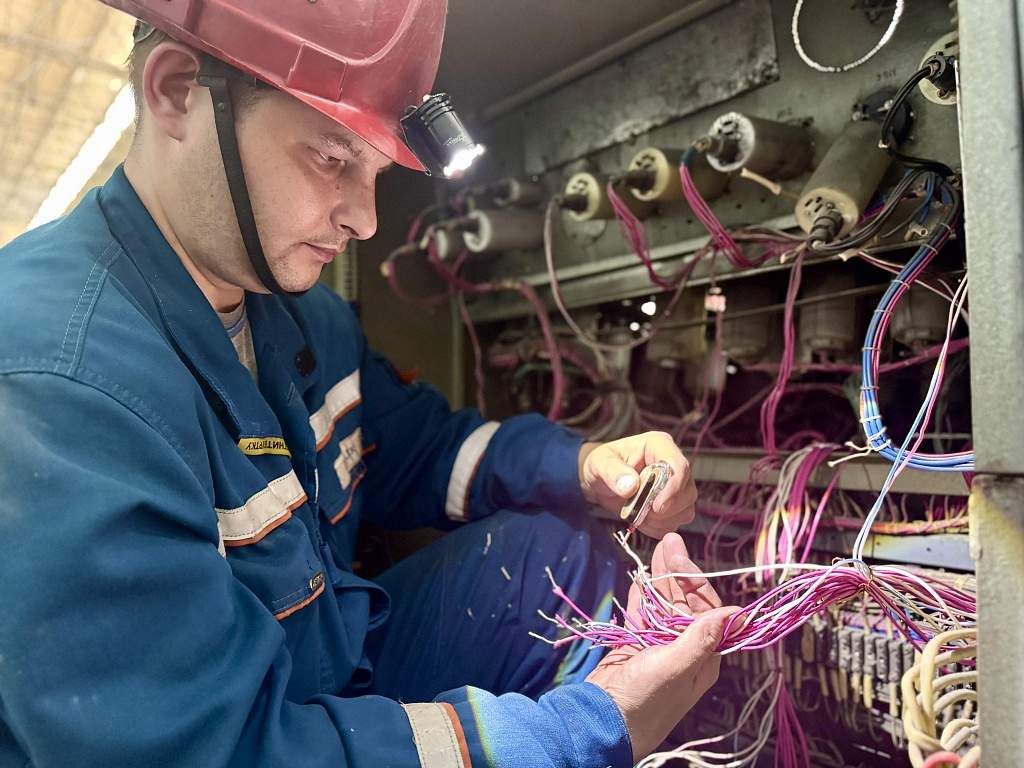

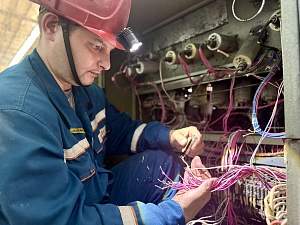

На турбине №6 заменена автоматизированная система управления технологическими процессами (АСУТП), включающая оборудование для обеспечения непрерывного контроля и изменения параметров, выдачи команд на дистанционное управление механизмами и арматурой с визуализацией данных.

«В период среднего ремонта этой турбины заменены подшипники, система парораспределения. По программе повышения надежности установлены новые запорные задвижки циркуляционных водоводов. Проверена исправность подогревателей низкого давления, отремонтирован механизм управления впуском пара», – сообщает начальник отдела подготовки и проведения ремонтов АТЭЦ Геннадий Таненков.

В преддверии зимы на энергообъектах ДГК в Приморье проведены тренировки по реагированию на возможные нештатные ситуации, что позволяет специалистам быстро справляться с непредвиденными обстоятельствами.
